竖孔冻结法开凿斜井井筒

【规程条文】第四十六条 采用竖孔冻结法开凿斜井井筒时,应当遵守下列规定:

(一)沿斜长方向冻结终端位置应当保证斜井井筒顶板位于相对稳定的隔水地层5m以上,每段竖孔冻结深度应当穿过斜井冻结段井筒底板5m以上。

(二)沿斜井井筒方向掘进的工作面,距离每段冻结终端不得小于5m。

(三)冻结段初次支护及永久支护距掘进工作面的最大距离、掘进到永久支护完成的间隔时间必须在施工组织设计中明确,并制定处理冻结管和解冻后防治水的专项措施。永久支护完成后,方可停止该段井筒冻结。

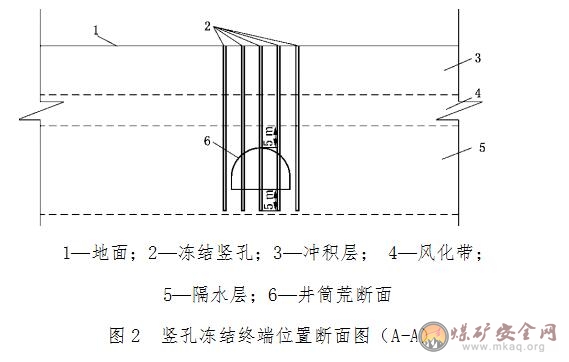

【执行说明】(一)冻结终端位置应保证斜井井筒顶板进入相对稳定的隔水地层垂距5m以上,见图1。

为保证斜井井筒底板冻土厚度及强度,每一个冻结竖孔深度应穿过斜井井筒底板5m以上,见图2。

(二)在采用竖孔冻结法开凿斜井井筒时,通常采用分段打钻、分段冻结施工工艺。沿斜井井筒方向,当掘进工作面距离每段冻结终端5m前,必须停止掘进,待下一分段完成冻结后且具备掘进条件时,方可继续掘进,见图3、图4。

1—井口;2—冲积层及风化带起始端冻结竖孔;3—冲积层及风化带终端冻结竖孔;

4—地面;5—基岩含水层起始端冻结竖孔;6—基岩含水层终端冻结竖孔;

7—冲积层及风化带; 8—隔水层;9—基岩;10—基岩含水层;11—斜井井筒;

12—停掘工作面位置

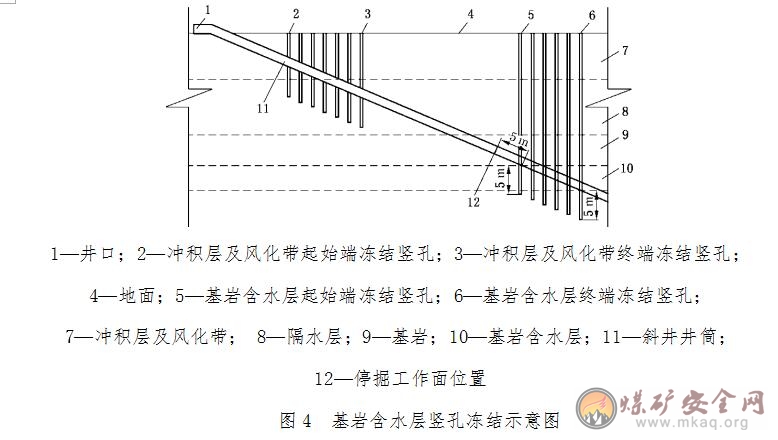

图4 基岩含水层竖孔冻结示意图

(三)在每一分段冻结范围内,应当根据冻结壁情况,明确初次支护、永久支护距掘进工作面的最大距离,以及掘进到永久支护完成的间隔时间,确保施工安全。

在掘进过程中,将会揭露部分冻结管,且需在初次支护前完成冻结管的切割拆除工作,因此应当提前制定处理冻结管和解冻后防治水的专项措施。

当每一分段永久支护全部完成后,方可停止该段井筒冻结,防止提前停止冻结造成事故。

免责声明:矿库网文章内容来源于网络,为了传递信息,我们转载部分内容,尊重原作者的版权。所有转载文章仅用于学习和交流之目的,并非商业用途。如有侵权,请及时联系我们删除。感谢您的理解与支持。

举报
收藏 0
评论 0
矿用吊桶

0评论2020-07-1924

矿山建设与开采
(一) 煤矿建设程序 煤矿建设具有一定的工作顺序和工作阶段,主要包括:1.项目建议书 根据国民经济和煤炭工业发展规划,对矿区建设提出一个轮廓设想,从宏观上观察该项目建设的必要性。大中型项目建议书经国家批准后立项。 2.可行性研究

0评论2020-07-17924

井筒检查孔布置
井筒检查孔布置【规程条文】第二十五条 井筒设计前,必须按下列要求施工井筒检查孔:(一)立井井筒检查孔距井筒中心不得超过25m,且不得布置在井筒范围内,孔深应当不小于井筒设计深度以下30m。地质条件复杂时,应当增加检查孔数量。(二)

0评论2020-07-17922
